JANEIRO:
Em janeiro foi concretada a fundação do módulo 25A e os pilares da fundação do módulo 13C. As escavações dos módulos 11A, 12A e 26A estão concluídas e essas correspondem as próximas concretagens de fundação, além da finalização da fundação do 13C.
Foi finalizada a alvenaria de embasamento do módulo 24C.
Uma nova etapa se fez presente neste mês, sendo destaque, com a concretagem de nove lajes de piso: 07C, 09B, 10C, 14C e 15C, em uma primeira etapa; 03A, 06B, 23C e 24C, em seguida.
Com lajes de piso concretadas foi possível iniciar alvenaria do primeiro pavimento já definindo as dimensões dos cômodos. Foram elevadas até meia parede alvenaria dos módulos 09B, 10C, 14C e 15C.
A impermeabilização dos módulos 23C e 24C foi feita para aterro e concretagem da laje. Além do aterro dos módulos de 03 a 06.
Realizou-se corte e aterro (terraplenagem mecanizada) para execução do platô de trabalho do Edifício Principal. Novas sondagens estão sendo feitas para a definição do tipo de fundação mais adequada.
Para o próximo mês haverá um avanço nas alvenarias levando-as até o nível da laje de piso do segundo pavimento, além da continuidade das fundações.
DEZEMBRO:
Com o término de dezembro concretou-se mais uma fundação completa (módulo 24C) e as sapatas isoladas do 13C, sendo assim tem-se doze totalmente concluídas e uma em andamento.
Foram finalizadas onze alvenarias de embasamento: módulos de 03 a 10, 14, 15 e 23.
A impermeabilização dos módulos foi feita do 04 ao 10, totalizando sete módulos.
Os gabaritos dos módulos 20D, 21D e 22D foram concluídos, além da locação das linhas de eixo em todos os finalizados.
As próximas concretagens serão das lajes de piso dos módulos 07C, 09B, 10C, 14C e 15C. Para isso, as bases já estão aterradas dos módulos de 07 a 10 e iniciou-se a preparação para as lajes pré-moldadas dos módulos 14 e 15, que serão executados com outra solução.
NOVEMBRO:
Com a conclusão do mês de novembro tem-se mais uma fundação concretada, módulo 23C, totalizando onze.
Tem-se como concluídas oito alvenarias de embasamento: módulos de 03 a 10.
Foi finalizada a impermeabilização de mais um módulo, 07C, sendo quatro no total.
Além dos gabaritos dos módulos 16D, 17D, 18D e 19D foram executados do 11A, 12A, 24C, 25A e 26A.
A locação das linhas de eixo, longitudinais e transversais, das edificações, é feita logo após a montagem dos gabaritos.
É isso que permite o posicionamento dos elementos de fundação, estrutura e, posteriormente, alvenarias.
Além de todos os módulos em etapas já avançadas, tem-se dos supracitados a locação realizada no 16D, 17D e 24C.
Como sequência do serviço vão ser montados os gabaritos dos módulos 20D, 21D e 22D.
A próxima concretagem será das sapatas corridas do módulo 24C e das sapatas isoladas do módulo 13C, que já estão escavadas.
OUTUBRO:

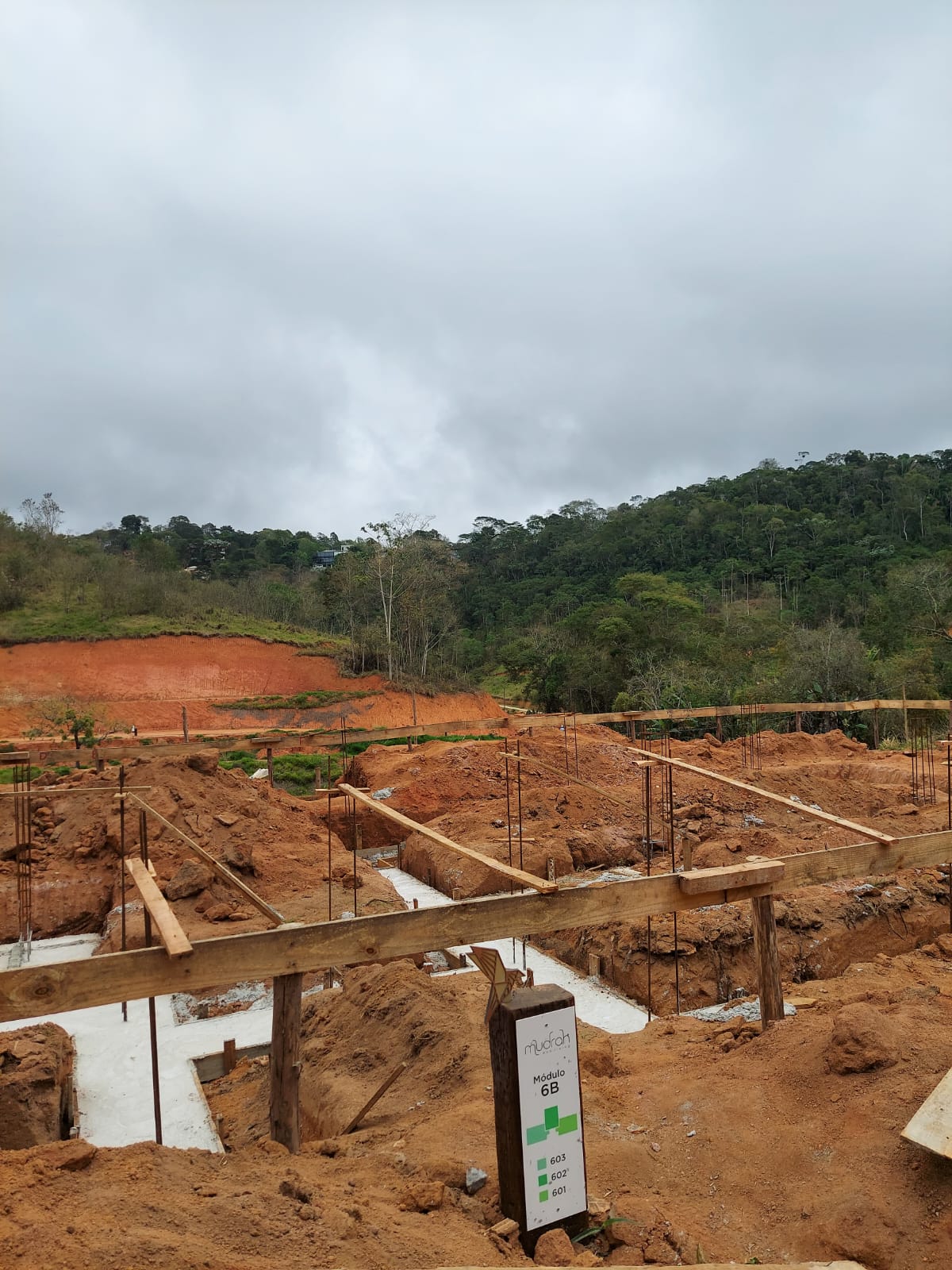

Fundações concretadas dos módulos: 03A, 04B, 05C, 06B, 07C, 08B, 09B e 10C.
Realizados os gabaritos, locação, escavação, execução de formas e armação da fundação dos módulos 14C e 15C, a próxima etapa será realizar a concretagem das fundações.
Nos módulos 09B e 10 C foram concluídas as alvenarias de embasamento, que ficam sobre as cintas e sapatas corridas, para regularizar o nível para a concretagem da laje de térreo.
SETEMBRO:
Atualmente, estamos com as fundações concretadas dos módulos: 03A, 04B, 05C, 06B, 07C, 08B, 09B e 10C.
Nos módulos 14C e 15C, foram realizados os gabaritos, locação, escavação, execução de formas e armação da fundação. Nossa próxima etapa será realizar a concretagem das fundações.
As alvenarias de embasamento, que ficam sobre as cintas e sapatas corridas, para regularizar o nível para a concretagem da laje de térreo, estão concluídas nos módulos 09B e 10C.
AGOSTO:
Canteiro de obra instalado com escritório, vestiário, refeitório e área de vivência dos funcionários, além de depósitos e baias para guarda de materiais.
Gabaritos e locações dos módulos 03A, 04A, 05C, 06B, 07C, 08B, 09B e 10C. Também foram executadas as escavações das fundações bem como toda a ferragem e forma das fundações dos referidos módulos.
Módulo 10C com fundação concretada e na sequência serão concretadas as fundações dos módulos 05C e 07C.
Início dos gabaritos dos módulos 14C, 15C e 23C para em seguida fazer a locação e escavação das fundações destes.
JULHO:
Canteiro de obra pronto e funcionando.
Iniciamos a marcação e execução do gabarito de obra dos primeiros módulos para em seguida começarmos as escavações para as fundações.
JUNHO:
Alvará de obra: 070/2022
Data emissão: 10/06/22
